双辽市中心医院 直线加速器机房大体积混凝土浇筑成功

2020-09-29 栏目:医院新闻

      9月29日8:18分,双辽市中心医院直线加速器机房大体积混凝土一次性浇筑成功。这对于放疗楼建设项目来说是一件可喜可贺的大事,对后期直线加速器的临床应用具有重要意义。


      直线加速器机房,对墙面、顶板截面较厚的钢筋混凝土以及密封性能要求非常高,在施工中重点解决支撑系统、模板系统、混凝土密度和混凝土一次浇筑成型等问题。

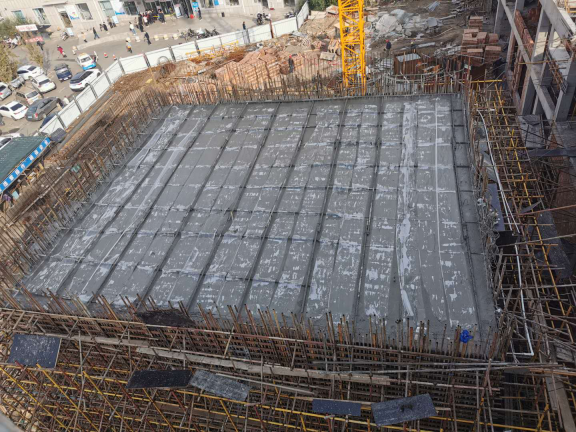

      在混凝土浇筑过程中,采用全面分层循环连续浇筑,严格控制每层混凝土浇筑高度在 300mm 到 500mm 之间(1700mm厚板一次浇筑300mm、3000mm厚板一次浇筑500mm)平均增加荷载,并且要放慢速度,但一定要保证上层混凝土浇筑下去时下层混凝土还在塑性状态。塌落度控制在160mm-200mm,终凝时间2.5-3小时,碎石粒径控制在5-31.5mm。

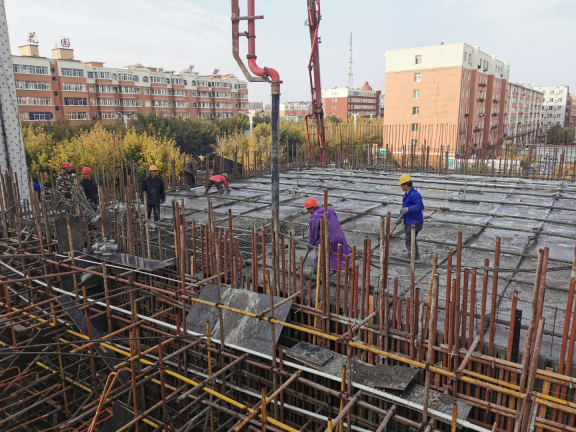

      院长宋波和副书记时胜同施工方反复研究直线加速器机房施工重难点及对关键措施进行分析,保证混凝土施工质量。施工过程中两位领导现场督战,保障施工安全质量和工程进度等情况,浇筑于9月28日10:58分开始,连续21小时昼夜不歇,浇筑混凝土近1200m³,至9月29日8:18分圆满完成直线加速器机房大体积混凝土一次性浇筑任务,保证了工程质量。
